راهنمای جامع متره و برآورد پروژه: از نقشه‌های مهندسی تا پیشنهاد قیمت مناقصه

Comprehensive Guide to Quantity Takeoff and Project Cost Estimation

مهندس امیر رضا عرب عامری شنبه, 03 مرداد,1405
راهنمای جامع متره، برآورد و آنالیز بها؛ کلید طلایی محاسبه دقیق هزینه‌های ساخت‌وساز

متره و برآورد (Quantity Take-off & Estimating) قلب تپنده مدیریت ساخت و پروژه‌های عمرانی است. فرقی نمی‌کند پیمانکار باشید، مشاور یا کارفرما؛ تسلط بر نحوه استخراج مقادیر از نقشه‌ها و تبدیل آن به ریال، مرز بین سودآوری و ورشکستگی پروژه را تعیین می‌کند. حاشیه سود در صنعت ساخت‌وساز در سراسر جهان معمولاً بین ۵ تا ۱۵ درصد نوسان می‌کند؛ این یعنی کوچک‌ترین خطا در فرآیند برآورد می‌تواند کل سود پیش‌بینی‌شده را ببلعد.

در این مقاله آموزشی، با تکیه بر اصول استاندارد بین‌المللی و بومی‌سازی آن بر اساس نظام فنی و اجرایی ایران (فهرست بها، نشریه ۴۳۱۱ و آنالیز بها)، فرآیند گام‌به‌گام متره و برآورد را بررسی می‌کنیم.

بخش اول: تعاریف کلیدی و مفاهیم پایه

پیش از ورود به جزئیات، باید تفاوت دو مفهوم کلیدی را بدانیم:

  1. متره (Quantity Take-off - QTO): فرآیند اندازه‌گیری و استخراج مقادیر فیزیکی مصالح و عملیات اجرایی از روی نقشه‌ها، مشخصات فنی و شرح کار (Scope of Work). خروجی این مرحله، مقادیری با واحدهای مشخص (متر طول، متر مربع، متر مکعب، کیلوگرم، تن یا عدد) است.
  2. برآورد (Estimating): فرآیند تخصیص نرخ ریالی (یا ارزی) به مقادیر متره شده و محاسبه هزینه‌های مستقیم، غیرمستقیم، بالاسری و در نهایت تعیین قیمت پیشنهادی پروژه (Bid Price).

بخش دوم: روند گام‌به‌گام متره و استخراج مقادیر (Take-off)

یک متره دقیق و سیستماتیک همواره از یک الگوی منظم پیروی می‌کند:

۱. بررسی اسناد و نقشه‌ها (Drawing & Spec Review)

هیچ‌گاه بدون مطالعه کامل دفترچه پیمان، شرایط خصوصی و مشخصات فنی عمومی (مانند نشریه ۵۵ در ایران) شروع به متره نکنید. نقشه‌های معماری، سازه، تأسیسات مکانیکی و برقی باید به صورت هم‌زمان کنترل شوند تا تداخلات (Clashes) مشخص گردند.

۲. استخراج ابعاد فیزیکی

در این مرحله، برآوردگر با استفاده از ابزارهای دیجیتال (مانند نرم‌افزارهای تکلا، رویت یا اتوکد) یا به صورت دستی، ابعاد را استخراج می‌کند:

  • طول (Linear Run): برای مواردی مانند لوله‌کشی، کابل‌کشی، جدول‌گذاری و دیوارچینی دور باغچه.
  • مساحت (Area): برای نقاشی، کاشی‌کاری، سقف کاذب، شاتکریت و قالب‌بندی.
  • حجم (Volume): برای عملیات خاکی (خاک‌برداری و خاک‌ریزی) و بتن‌ریزی شالوده، ستون‌ها و دال‌ها.
  • تعداد (Count): برای اقلامی مثل شیرآلات، کلید و پریز، درب و پنجره، یا تجهیزات خاص موتورخانه.

۳. ساختار شکست کار (WBS) و بسته‌بندی فعالیت‌ها (Assembly)

در روش‌های نوین، فعالیت‌ها به صورت مجزا متره نمی‌شوند، بلکه در قالب «بسته‌های اجرایی» یا Assembly دسته‌بندی می‌شوند. به عنوان مثال، برای اجرای یک متر مربع دیوار کناف، فقط متراژ پانل گچی محاسبه نمی‌شود؛ بلکه سازه زیرسازی (F47 ،UH36)، پیچ‌ها، بتونه، نوار درزگیر و ماستیک نیز به صورت یک بسته ترکیبی (Assembly) فرمول‌نویسی و استخراج می‌شوند.

بخش سوم: آنالیز بها و ساختار هزینه‌ها (Cost Breakdown)

پس از استخراج مقادیر، نوبت به قیمت‌گذاری می‌رسد. هزینه‌ها در پروژه به دو دسته کلی تقسیم می‌شوند:

۱. هزینه‌های مستقیم (Direct Costs)

هزینه‌هایی که مستقیماً برای شکل‌گیری فیزیکی آیتم‌های نقشه پرداخت می‌شوند. این هزینه‌ها در مهندسی عمران به ۴ دسته اصلی تقسیم می‌شوند:

هزینه کل = دستمزد + مواد و مصالح + تجهیزات + هزینه های پیمانکاران جزء

  • مصالح (Material): خرید مصالح پای کار به همراه پرت یا ضایعات طبیعی (Waste Factor). برای مثال، در محاسبات آرماتوربندی همواره بین ۵ تا ۱۰ درصد پرت میلگرد در نظر گرفته می‌شود.
  • نیروی انسانی (Labor): هزینه دستمزد اکیپ‌های اجرایی. مبنای محاسبه این بخش نفرساعت (Man-hour) است .
  • ماشین‌آلات و تجهیزات (Plant): هزینه اجاره، سوخت، استهلاک و اپراتور ماشین‌آلات (مانند تاور کرین، پمپ بتن، بیل مکانیکی).
  • پیمانکاران جزء (Subcontractors): هزینه‌ای که به اکیپ‌های دست دوم جهت اجرای بخش‌های تخصصی کار پرداخت می‌شود.
  •

۲. هزینه‌های غیرمستقیم (Indirect Costs)

هزینه‌هایی که برای بقا و پیشرفت پروژه حیاتی هستند اما مستقیماً درون فیزیک سازه قرار نمی‌گیرند:

  • تجهیز و برچیدن کارگاه (Mobilization & Demobilization): ساخت دفاتر موقت کارگاهی، فنس‌کشی، انبارها و خوابگاه کارگری.
  • هزینه‌های وابسته به زمان (Time-Related Costs): حقوق پرسنل دفتر فنی، سرپرست کارگاه، نگهبانان، اجاره ماهانه ژنراتورها و کانکس‌ها.
  • هزینه‌های متفرقه کارگاهی: تست‌های آزمایشگاهی (تراکم خاک، نمونه‌گیری بتن)، بازرسی‌های فنی و بیمه مسئولیت مدنی.



بخش چهارم: ایرانیزه کردن و تطبیق با نظام فنی و اجرایی ایران

برای اینکه برآوردها در بازار ایران قابل استفاده باشند، باید ساختار سنتی بین‌المللی را با مقررات ملی و نظام فنی کشور تطبیق دهیم:

۱. فهرست بهای واحد پایه

در پروژه‌های دولتی و بسیاری از پروژه‌های خصوصی بزرگ در ایران، مبنای محاسبه، فهرست بهای سازمان برنامه و بودجه است. برآوردگر باید کد هر آیتم را از فصول مختلف (مثلاً فصل بتن درجا یا قالب‌بندی) پیدا کرده و به مقدار متره شده اختصاص دهد.

۲. آنالیز بها (تجزیه بها)

از آنجا که قیمت‌های فهرست‌بها سالانه منتشر می‌شوند و ممکن است با تورم روز بازار همخوانی نداشته باشند، پیمانکاران اقدام به تهیه «آنالیز بها» می‌کنند. در آنالیز بها، هزینه هر آیتم به تفکیک ساعت کارکرد کارگر/بنا، مقدار مصالح مورد نیاز و ساعت کارکرد ماشین‌آلات مربوطه محاسبه می‌شود.

۳. اعمال ضرایب پیمان

قیمت خام به‌دست‌آمده از متره و فهرست‌بها باید در ضرایب مشخصی ضرب شود تا قیمت واقعی پیشنهادی به دست آید:

  • ضریب بالاسری (Overhead Coefficient): معمولاً شامل هزینه‌های دفتر مرکزی، سود پیمانکار، بیمه سهم کارفرما، مالیات و هزینه‌های مستمر کارگاه است (مانند ضریب ۱.۳۰ یا  ۱.۴۱).
  • ضریب منطقه (Region Coefficient): جهت جبران سختی کار، دوری از مراکز تأمین مصالح و آب‌وهوای نامناسب منطقه پروژه.
  • ضریب ترافیک و طبقات: برای پروژه‌های شهری یا ساختمان‌های بلندمرتبه.
  •

۴. بخشنامه تعدیل آحاد بها

در قراردادهای با قیمت‌های فهرست‌بهایی، به دلیل تورم، از بخشنامه تعدیل استفاده می‌شود تا مابه‌التفاوت هزینه مصالح و دستمزدها در دوره‌های کارکرد مختلف (بر اساس شاخص‌های فصلی اعلامی مرکز آمار) به پیمانکار پرداخت شود.

بخش پنجم: مدیریت ریسک و ارائه پیشنهاد قیمت (Bidding)

در مرحله نهایی ارائه پیشنهاد قیمت (Bid Submission)، برآوردگر و مدیران پروژه باید مرز تعهدات خود را کاملاً شفاف کنند:

  • موارد مشمول (Inclusions): چه کارهایی دقیقاً در این قیمت دیده شده‌اند (مثلا تهیه، حمل و نصب شیشه).
  • موارد غیرمشمول (Exclusions): چه کارهایی به عهده کارفرماست یا هزینه آن جداگانه محاسبه می‌شود (مثلاً تأمین برق کارگاهی یا هزینه‌های آزمایش بتن). شفاف نکردن این بند بزرگ‌ترین عامل دعاوی حقوقی (Claims) در پروژه‌های ایران است.



انقلاب در برآورد؛ متره سنتی در برابر متره مدل‌محور (5D BIM)

در دنیای امروز مهندسی عمران، دیگر نمی‌توان پروژه‌های بزرگ یا حتی متوسط را با ابزارهای سنتی و خط‌کش‌های دیجیتال روی نقشه‌های دو بعدی مدیریت کرد. با ورود فناوری BIM (مدل‌سازی اطلاعات ساختمان)، متره و برآورد وارد بعد پنجم (5D) خود شده است؛ بعدی که در آن «هزینه» و «زمان» مستقیماً به هندسه سه‌بعدی ساختمان متصل می‌شوند.

متره و برآورد (Quantity Take-off & Estimating) قلب تپنده مدیریت ساخت و پروژه‌های عمرانی است.

در ادامه، این دو رویکرد را از زوایای مختلف بررسی و مقایسه می‌کنیم:

۱. نحوه استخراج مقادیر (Quantity Extraction)

  • متره سنتی (۲D): مترور باید به صورت دستی یا با استفاده از ابزارهای خط‌کشی دیجیتال روی فایل‌های PDF/CAD، طول‌ها، سطوح و احجام را اندازه بگیرد. این فرآیند به شدت مستعد خطای چشمی و فرمول‌نویسی اشتباه است.
  • متره مدل‌محور (5D BIM): مقادیر به صورت خودکار و مستقیم از پایگاه داده (Database) مدل سه‌بعدی استخراج می‌شوند. برای مثال، حجم بتن‌ریزی فونداسیون یا مساحت قالب‌بندی دیوارها با چند کلیک و بدون نیاز به اندازه‌گیری مجدد به دست می‌آید.

۲. سرعت و زمان انجام کار (Speed & Efficiency)

  • متره سنتی: تغییر در یک بخش از نقشه به معنای ساعت‌ها یا روزها کار مجدد برای اصلاح جدول متره و اکسل است.
  • متره مدل‌محور: سرعت استخراج اطلاعات تا ۸۰ درصد افزایش می‌یابد. تغییرات در مدل به صورت لحظه‌ای (Real-time) در جدول مقادیر و برآورد قیمت اعمال می‌شوند (Bidirectional Associativity).

۳. مدیریت تغییرات و ادعاهای پروژه (Change Management & Claims)

  • متره سنتی: به دلیل عدم یکپارچگی نقشه‌های معماری، سازه و تاسیسات، تداخلات (Clashes) معمولاً در کارگاه کشف می‌شوند که منجر به دستور کارها، تاخیر و افزایش هزینه‌های پیش‌بینی‌نشده می‌گردد.
  • متره مدل‌محور: تداخلات قبل از اجرا در مدل سه‌بعدی شناسایی و رفع می‌شوند. تاثیر مالی هر تغییر در طرح، فوراً شبیه‌سازی شده و از ادعاهای مالی بعدی پیمانکاران جلوگیری می‌کند.

۴. اتصال به فهرست بها و ساختار هزینه (Cost Coding & WBS)

  • متره سنتی: تطبیق مقادیر با ردیف‌های فهرست بها به صورت کاملاً دستی و ذهنی انجام می‌شود که احتمال جا افتادن آیتم‌ها یا انتخاب ردیف اشتباه را بالا می‌برد.
  • متره مدل‌محور: می‌توان کدهای فهرست بها (یا ساختار شکست کار WBS) را به صورت مستقیم به ویژگی‌های (Parameters) المان‌های مدل اختصاص داد. سیستم‌هایی مانند BimStudio با متصل کردن هوشمند این پارامترها، خروجی متره را مستقیماً به ردیف‌های متناظر در فهرست‌بها متصل می‌کنند.



شاخص مقایسه

متره سنتی (Traditional 2D)

متره مدل‌محور (5D BIM)

منبع داده

نقشه‌های کاغذی، CAD یا فایل‌های PDF دو بعدی

مدل یکپارچه هوشمند (Revit, IFC, etc.)

دقت محاسبات

وابسته به دقت مترور و احتمال خطای انسانی زیاد

بسیار بالا و مبتنی بر محاسبات هندسی دقیق هسته مدل

زمان ویرایش تغییرات

بسیار طولانی و نیازمند بررسی مجدد تمام نقشه‌ها

آنی و خودکار (با تغییر هندسه، مقادیر به‌روز می‌شوند)

بررسی تداخلات (Clash Detection)

چشمی و بسیار سخت (احتمال خطای بالا در تاسیسات)

خودکار توسط نرم‌افزار قبل از شروع عملیات اجرایی

ارتباط با فهرست‌بها

سنتی، دستی و نیازمند تسلط کامل به ردیف‌ها

هوشمند و پارامتریک بر اساس مشخصات فنی المان‌ها



ابزارشناسی؛ بهترین نرم‌افزارهای متره و برآورد در ایران و جهان

برای اجرای دقیق فرآیند متره و برآورد، بسته به سطح پروژه، بودجه و متدولوژی کاری (سنتی یا BIM)، ابزارهای مختلفی در بازار وجود دارند. در ادامه معتبرترین نرم‌افزارهای این حوزه را بررسی می‌کنیم:

۱. نرم‌افزارهای بین‌المللی متره سنتی و دوبعدی (2D Take-off)

این نرم‌افزارها برای استخراج مقادیر از روی نقشه‌های PDF، تصاویر و فایل‌های CAD دو بعدی طراحی شده‌اند:

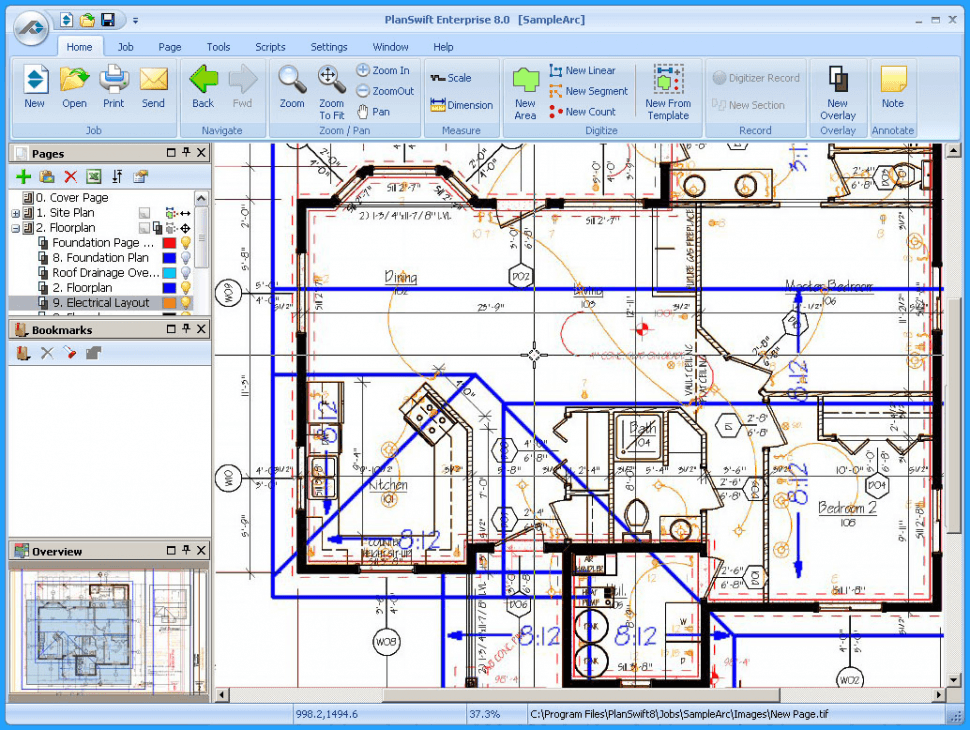

Planswift: محبوب‌ترین نرم‌افزار متره دوبعدی در جهان و ایران
  • Planswift: محبوب‌ترین نرم‌افزار متره دوبعدی در جهان و ایران. کاربری بسیار ساده‌ای دارد و به مهندس اجازه می‌دهد با کلیک روی نقشه‌های PDF، مساحت‌ها، طول‌ها و تعداد المان‌ها را به سرعت استخراج کرده و فرمول‌نویسی کند.

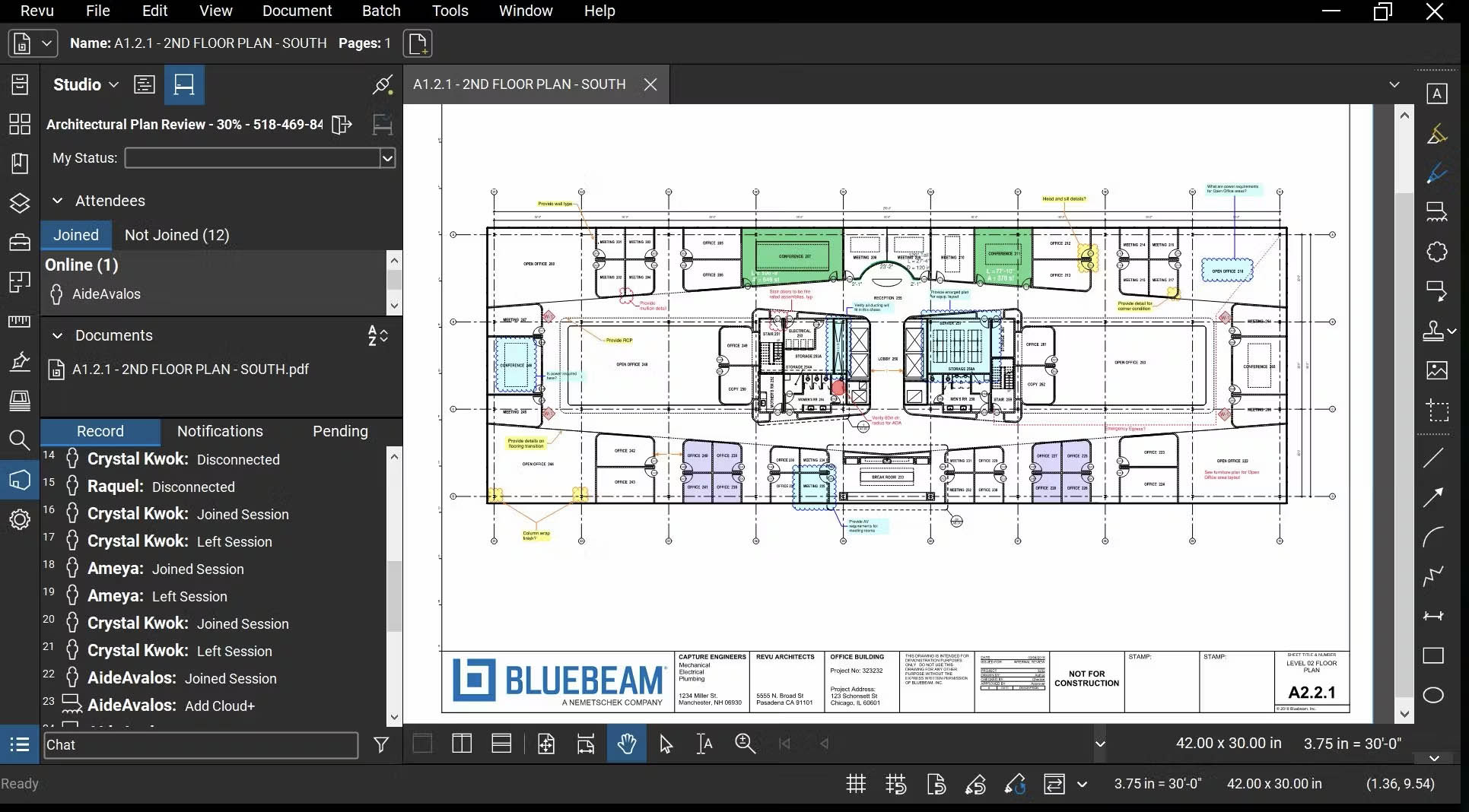

Bluebeam Revu: یک ابزار فوق‌العاده قدرتمند برای مدیریت اسناد و نقشه‌های کارگاهی
  • Bluebeam Revu: یک ابزار فوق‌العاده قدرتمند برای مدیریت اسناد و نقشه‌های کارگاهی. قابلیت‌های Take-off بسیار دقیقی روی فایل‌های PDF دارد و امکان کار گروهی روی نقشه‌ها را فراهم می‌کند.



۲. نرم‌افزارهای بین‌المللی متره مدل‌محور (5D BIM Take-off)

این ابزارها مستقیماً با مدل‌های سه‌بعدی (مانند خروجی‌های Revit یا فایل‌های IFC) کار می‌کنند و فرآیند برآورد را به مدل متصل می‌کنند:

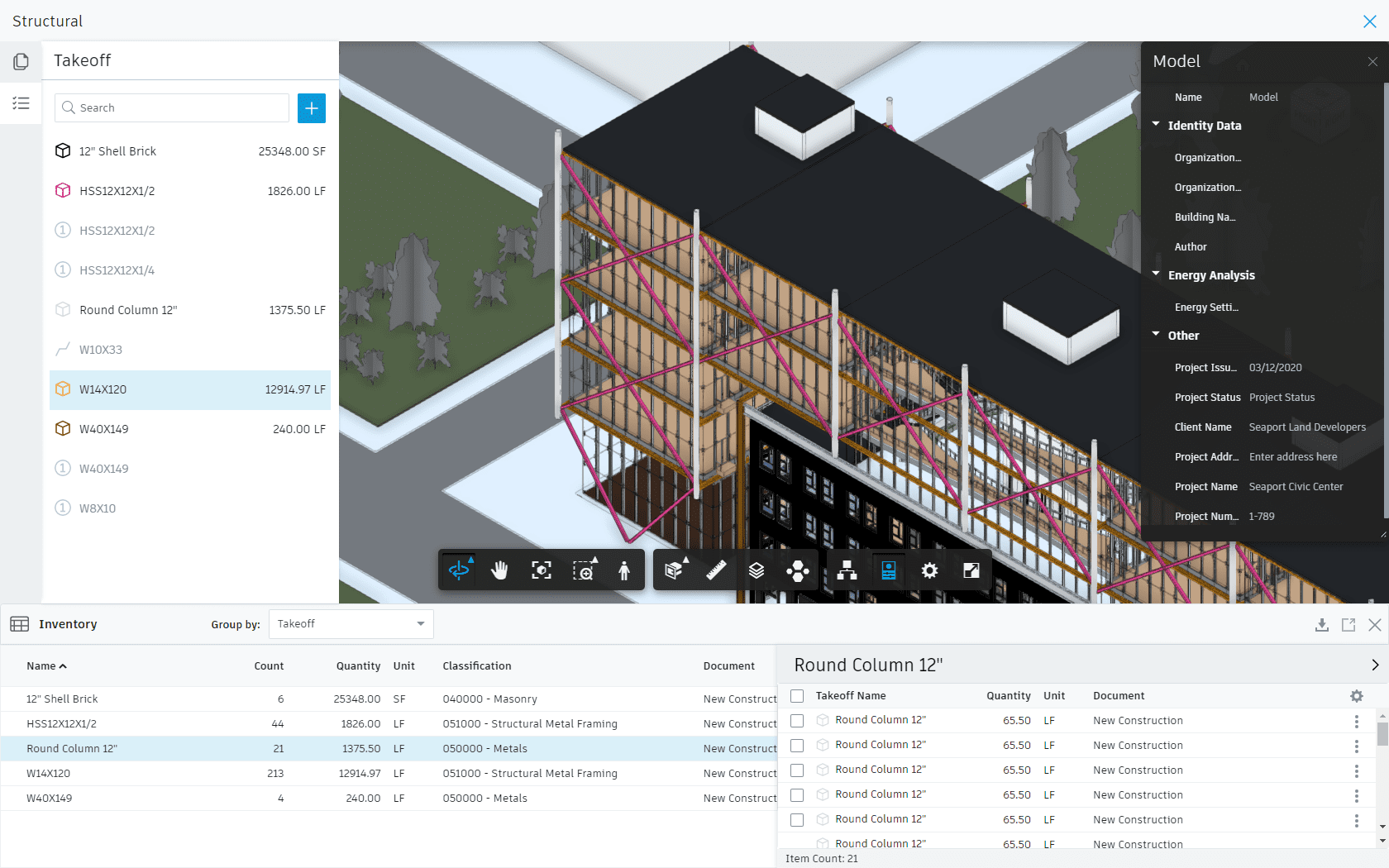

Autodesk Takeoff (بخشی از Autodesk Construction Cloud)
  • Autodesk Takeoff (بخشی از Autodesk Construction Cloud): ابزار ابری و نوین اتودسک که به تیم‌ها اجازه می‌دهد متره ۲بعدی و ۳بعدی را به صورت یکپارچه در یک محیط مشترک انجام دهند.

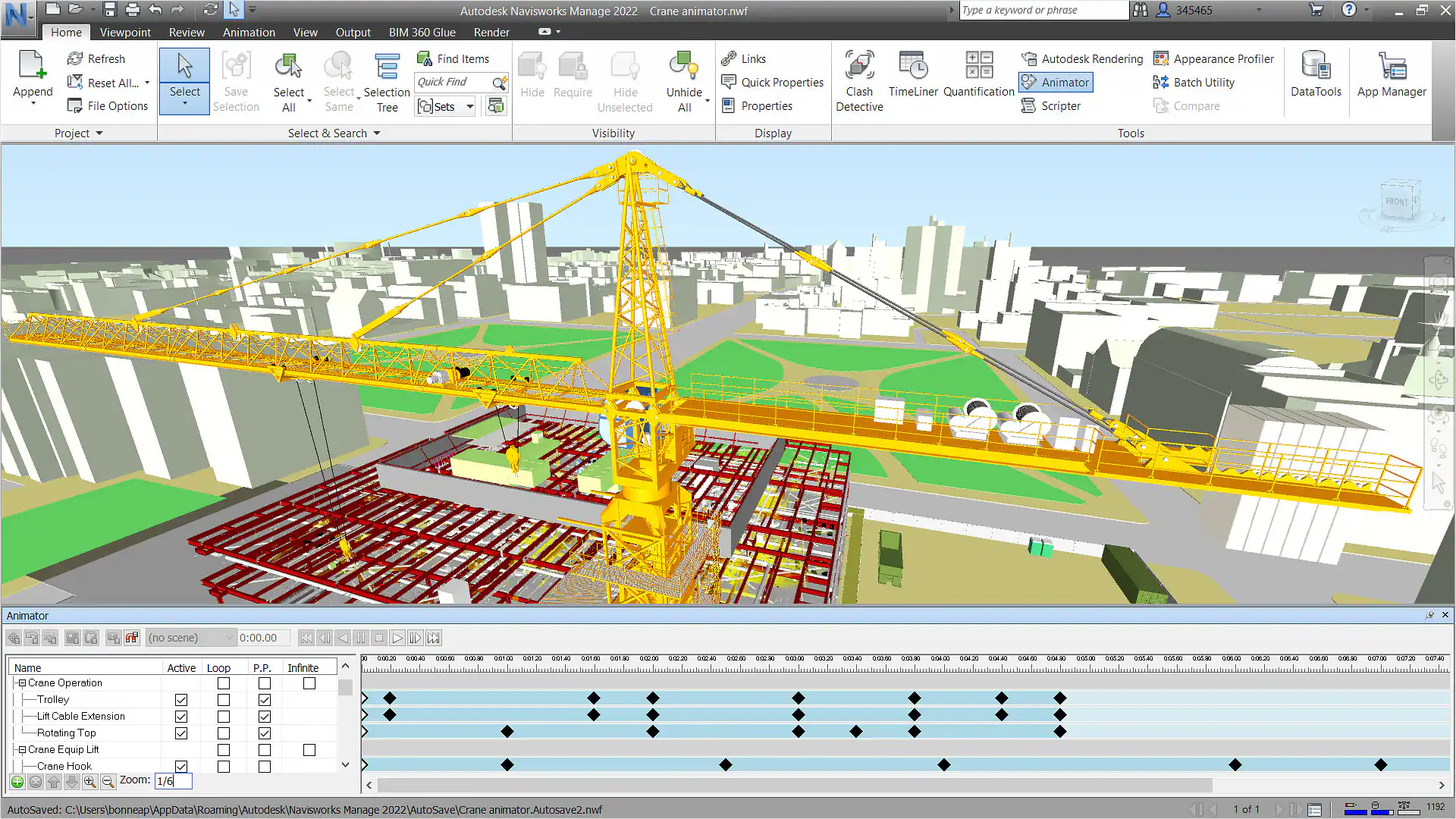

Navisworks Manage / Simulate
  • Navisworks Manage / Simulate: نرم‌افزار معروف اتودسک برای کنترل تداخلات که بخش Quantification آن، یکی از قوی‌ترین ابزارها برای متره و برآورد مدل‌های سه بعدی تجمیع‌شده است.

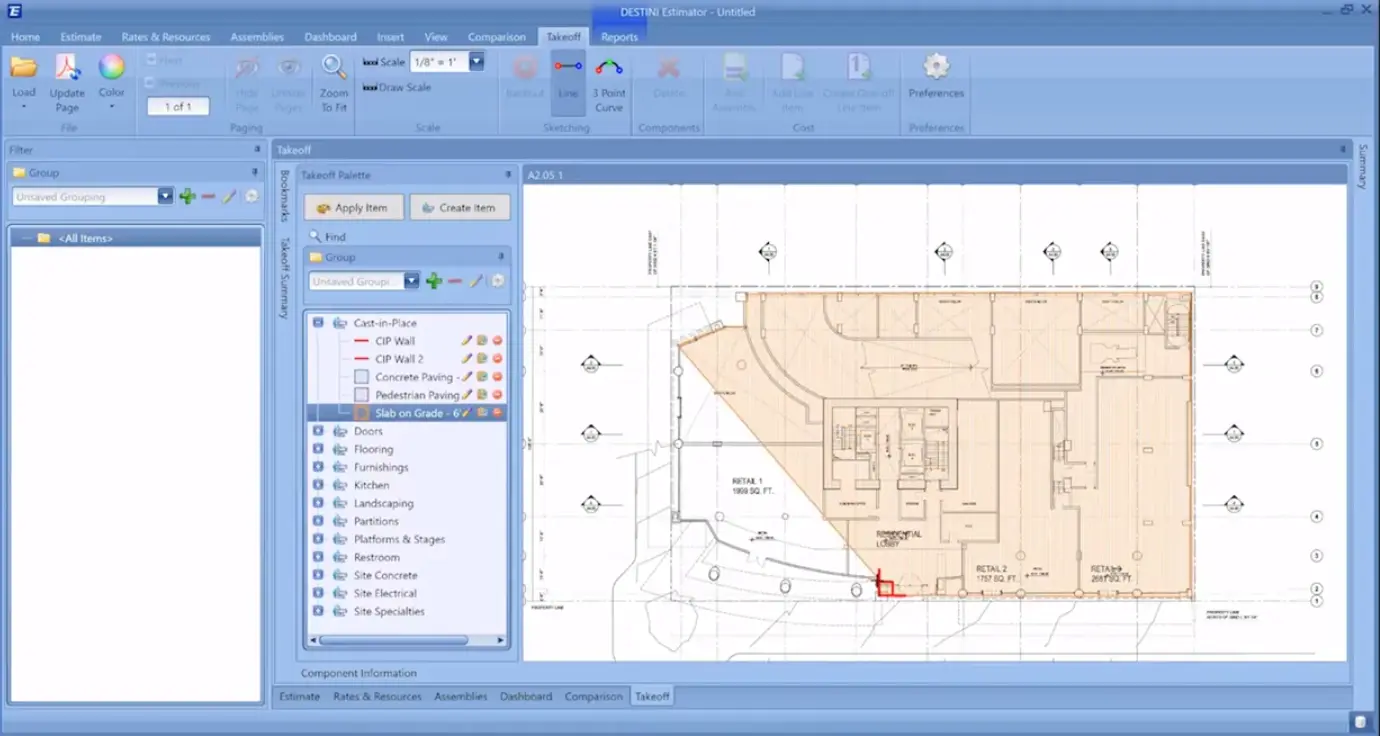

Beck Technology DESTINI Estimator
  • Beck Technology DESTINI Estimator: یک نرم‌افزار تخصصی برآورد هزینه ۵بعدی (5D BIM) که فرآیند طراحی و تخمین قیمت را کاملاً به هم متصل می‌کند.
  •

۳. راه‌کارها و سامانه‌های بومی در ایران (با تمرکز بر فهرست بها)

در ایران به دلیل ساختار خاص دفترچه فهرست‌بها و ضوابط سازمان برنامه و بودجه، نرم‌افزارهای بومی نقش پررنگی دارند:

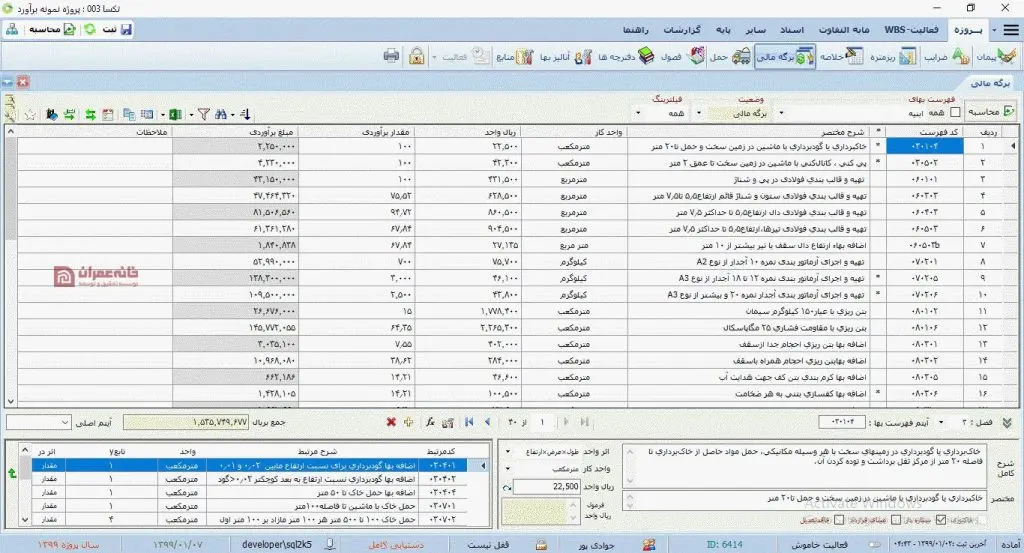

تکسا (Taxa)
  • تکسا (Taxa): یکی از قدیمی‌ترین و شناخته‌شده‌ترین نرم‌افزارهای متره، برآورد و صورت‌وضعیت‌نویسی در ایران که کاملاً منطبق بر بخشنامه‌ها و دفترچه‌های فهرست‌بها است.

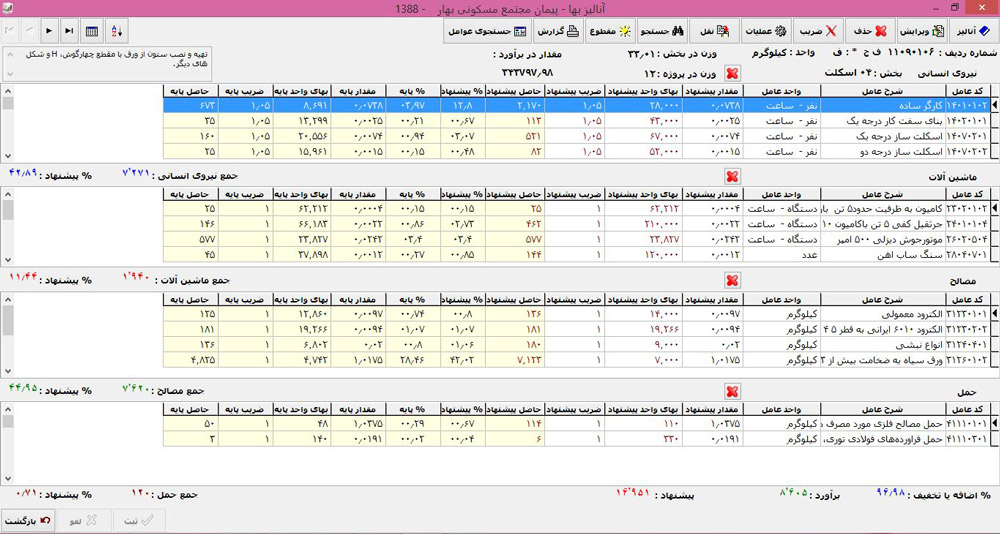

تدکار (Tadkar)
  • تدکار (Tadkar): نرم‌افزاری جامع برای تهیه برآورد، پیشنهاد قیمت مناقصات، صورت‌وضعیت و تعدیل آحاد بها که سهم بازار بزرگی در پروژه‌های دولتی و عمرانی ایران دارد.
  • مترور (Metror): نرم‌افزار کارآمد دیگر در حوزه متره و برآورد و تهیه اسناد مناقصه منطبق با استانداردهای نظام فنی و اجرایی کشور.
  •

نتیجه‌گیری

یک متره و برآورد موفق، فراتر از جمع زدن چند عدد در اکسل است. این کار نیاز به درک عمیق از روش‌های اجرایی کارگاه، شناخت دقیق بازار مصالح و قوانین حقوقی و پیمانکاری ایران دارد. استفاده از ابزارهای نوین مانند مدل‌سازی اطلاعات ساختمان (BIM) جهت استخراج خودکار مقادیر (QTO 5D) می‌تواند درصد خطای انسانی را به حداقل برساند و شانس موفقیت شما را در مناقصات به شدت افزایش دهد.

دانلود چک‌لیست جامع کنترل نهایی متره، برآورد و پیشنهاد قیمت

واژه‌نامه تخصصی متره و برآورد (انگلیسی - فارسی)

اصطلاحات انگلیسی معادل رایج در مهندسی عمران ایران :

اصطلاح انگلیسی (US/UK)

معادل دقیق فارسی (عمرانی ایران)

تعریف و کاربرد در پروژه‌های ایران

Quantity Take-off (QTO)

متره / استخراج مقادیر

محاسبه و استخراج حجم و مقادیر مصالح و عملیات از روی نقشه‌ها.

Estimating

برآورد هزینه

تخمین کل هزینه‌های پروژه پیش از اجرا بر اساس مقادیر متره شده.

Unit Rate / Unit Cost

بهای واحد / نرخ واحد

قیمت یک واحد از کار یا مصالح (مثلاً قیمت هر مترمکعب بتن‌ریزی).

Direct Cost

هزینه مستقیم

هزینه‌هایی که مستقیماً به آیتم‌های اجرایی مربوطند (خرید مصالح، دستمزد کارگر و اجاره ماشین‌آلات).

Indirect Cost

هزینه غیرمستقیم

هزینه‌های جانبی پروژه که مستقیماً به یک آیتم خاص مربوط نیستند (مانند حقوق سرپرست کارگاه).

Overhead

هزینه بالاسری

هزینه‌های عمومی شرکت و کارگاه که با اعمال ضریب بالاسری در فهرست‌بها جبران می‌شود.

Mobilization

تجهیز کارگاه

مجموعه عملیات آماده‌سازی کارگاه برای شروع کار (ساخت اتاقک‌ها، حصارکشی، تامین انشعابات).

Scope of Work (SOW)

شرح کار / دامنه عملیات

محدوده دقیق وظایف و کارهای تعهدشده توسط پیمانکار در پیمان.

Bill of Quantities (BOQ)

فهرست مقادیر و مقادیر کار

جدول ریز مقادیر عملیات که در ایران معمولاً به شکل دفترچه برآورد پیوست پیمان ارائه می‌شود.

Subcontractor

پیمانکار جزء / پیمانکار دست‌دوم

شخص یا شرکتی که اجرای بخش خاصی از پروژه (مانند جوشکاری یا گچ‌کاری) به او واگذار می‌شود.

Analysis of Unit Rates

آنالیز بها / تجزیه بها

شکستن قیمت یک ردیف به ۴ عامل اصلی: مصالح، نیروی انسانی، ماشین‌آلات و حمل‌و‌نقل.

Contingency

هزینه‌های پیش‌بینی‌نشده

درصدی که برای پوشش ریسک‌ها و تغییرات ناگهانی قیمت در برآورد لحاظ می‌شود.

Lump-Sum

سرجمع / مقطوع

روش قراردادی که در آن کل کار با یک قیمت ثابت و مشخص (بدون نیاز به متره مجدد برای پرداخت) واگذار می‌شود.

این مقاله علمی و آموزشی توسط تیم فنی و مهندسی فربیلد (Farbuild.ir) تهیه شده است.

لینک منبع

گالری تصاویر
comprehensive guide to quantity takeoff and project cost estimation - 25331comprehensive guide to quantity takeoff and project cost estimation - 25332comprehensive guide to quantity takeoff and project cost estimation - 25333comprehensive guide to quantity takeoff and project cost estimation - 25334comprehensive guide to quantity takeoff and project cost estimation - 25335comprehensive guide to quantity takeoff and project cost estimation - 25336comprehensive guide to quantity takeoff and project cost estimation - 25337comprehensive guide to quantity takeoff and project cost estimation - 25338comprehensive guide to quantity takeoff and project cost estimation - 25339comprehensive guide to quantity takeoff and project cost estimation - 25340

مطالب مرتبط

افراد دارای مهارت در این زمینه

Skilled professional in this field


در صورتی که در این زمینه تخصص یا مهارتی دارید، پس از ثبت نام در سایت و تکمیل فرم مشخصات شخصی ، پروفایل خود را به لیست زیر اضافه نمایید .

If you have expertise or skills in this field, please register on the website, complete your personal information form, and add your profile to the list below

نظر دهيد | Leave a comment
